Bölcsőde kialakítása

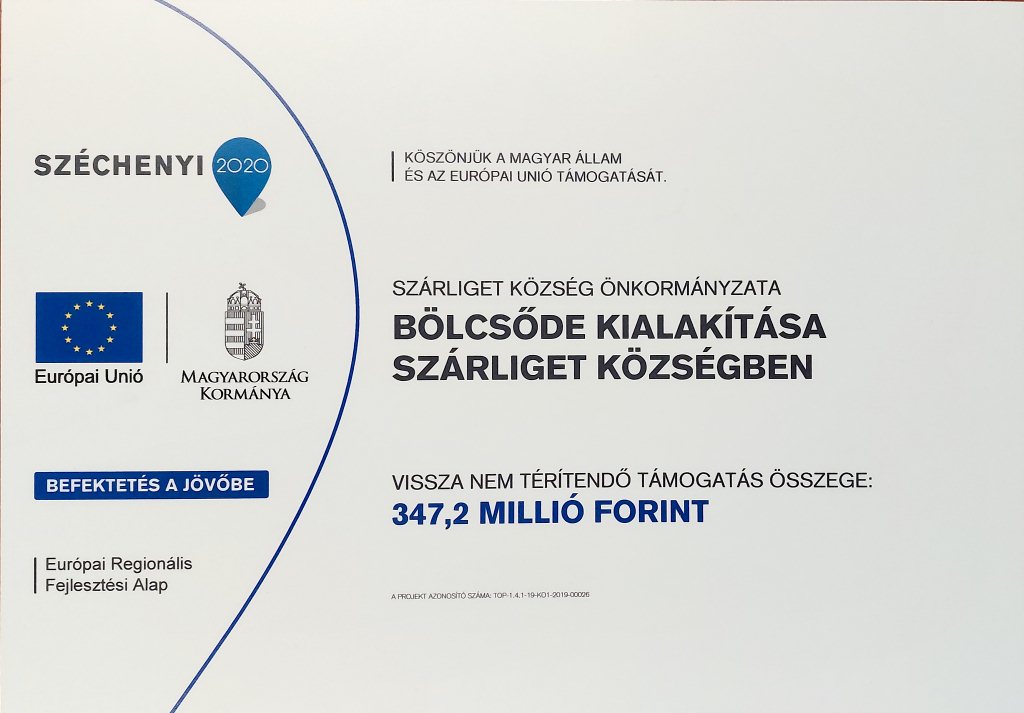

A bölcsőde-projekt tájékoztató táblája
Pályázati azonosítóTOP-1.4.1-19-KO1-2019-00026
Projekt címeBölcsőde kialakítása Szárliget községben
KedvezményezettSzárliget Község Önkormányzata
Támogatás összege347 202 864 Ft
Támogatás mértéke100%
Helyszín2067 Szárliget, Petőfi Sándor utca 96. (hrsz. 743)
Befejezés2023. december 15.
Széchenyi 2020

Rövid összefoglaló

Szárliget Község Önkormányzata 347,2 millió forint, 100%-os finanszírozású, európai uniós támogatást nyert el egy új, 16 férőhelyes mini bölcsőde létrehozására. A településen korábban nem volt bölcsődei szolgáltatás, pedig a lakosság részéről egyre nagyobb igény mutatkozott rá. Az új intézményben az 1 évesnél idősebb, még nem óvodáskorú gyermekek napközbeni ellátása biztosított.

A beruházás műszaki tartalma

Mivel az óvodaépület mérete és elosztása nem tette lehetővé egy bölcsődei csoport befogadását, az új bölcsőde egy másik, önkormányzati tulajdonú ingatlanon épült meg. Az épület nettó alapterülete 242,14 m². Kialakított helyiségek:

  • 2 darab, egyenként 32 m²-es foglalkoztató a hozzá tartozó pelenkázóval, mosdóval és öltöztetővel,
  • akadálymentes vizesblokk, nevelői szoba, dolgozói öltöző és vizesblokk,
  • melegítőkonyha,
  • fedett pihenő, terasz és játszóudvar.

A támogatásból bútorok és játékok beszerzésére is sor került.

A megvalósítás menete

  • 2021. május: elkészültek az engedélyezési és kiviteli tervek, megvolt a jogerős építési engedély.
  • 2022. március: eredményesen lezárult a nyílt közbeszerzési eljárás, a kivitelező a ZaFir Kft. lett.

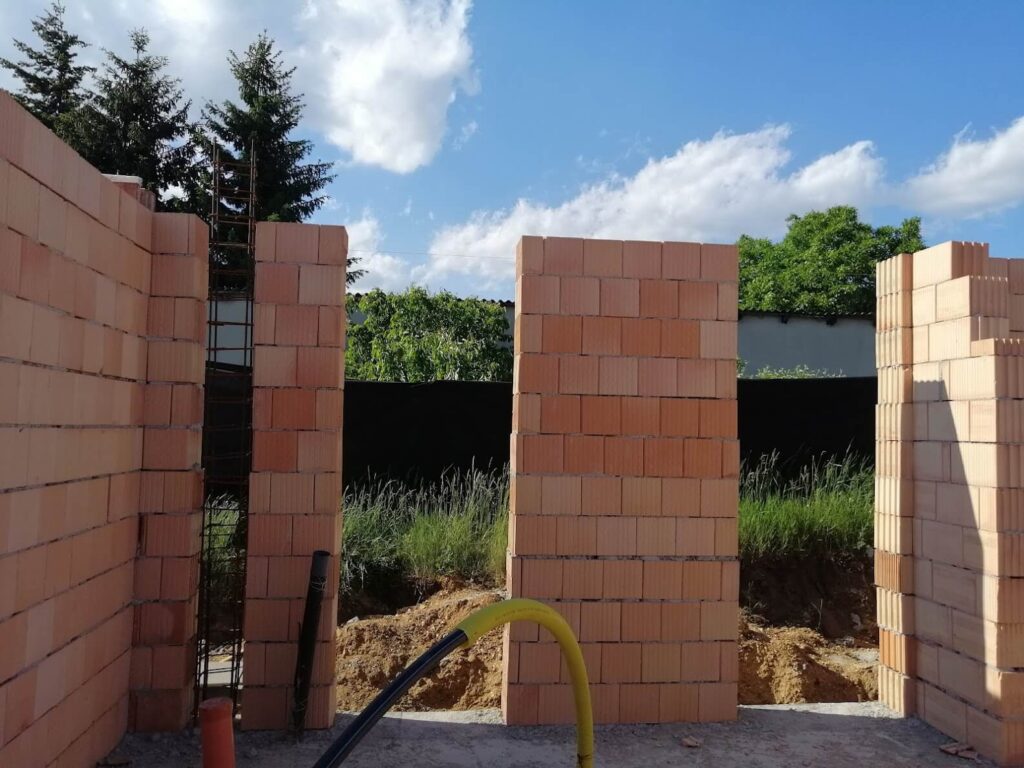

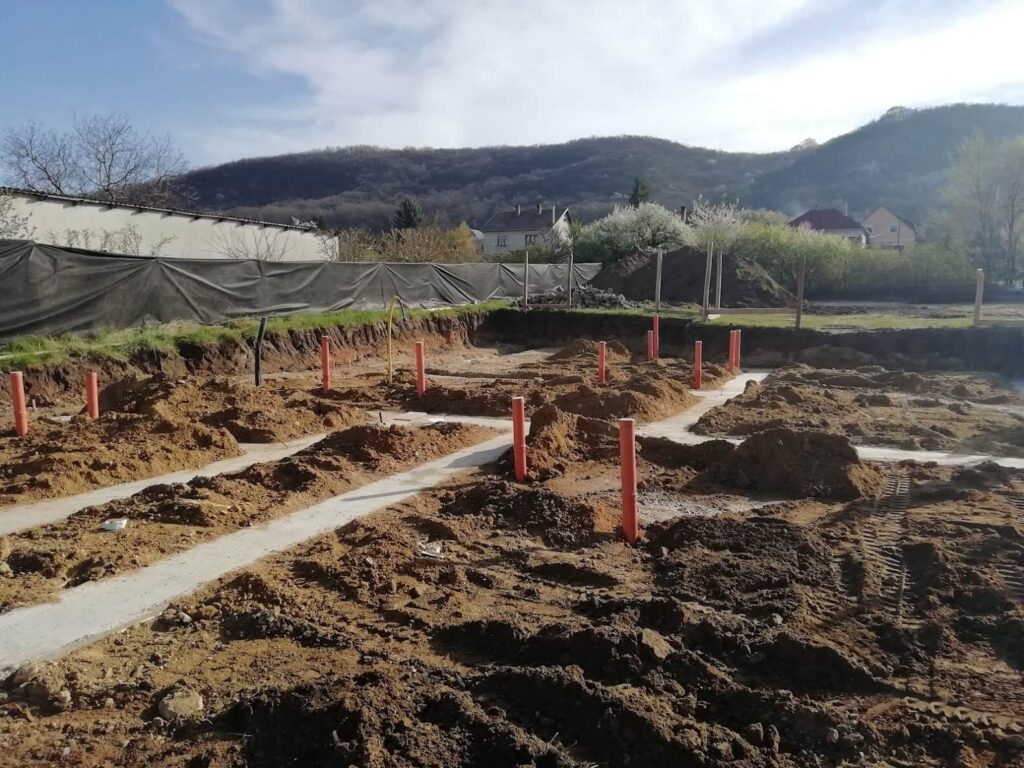

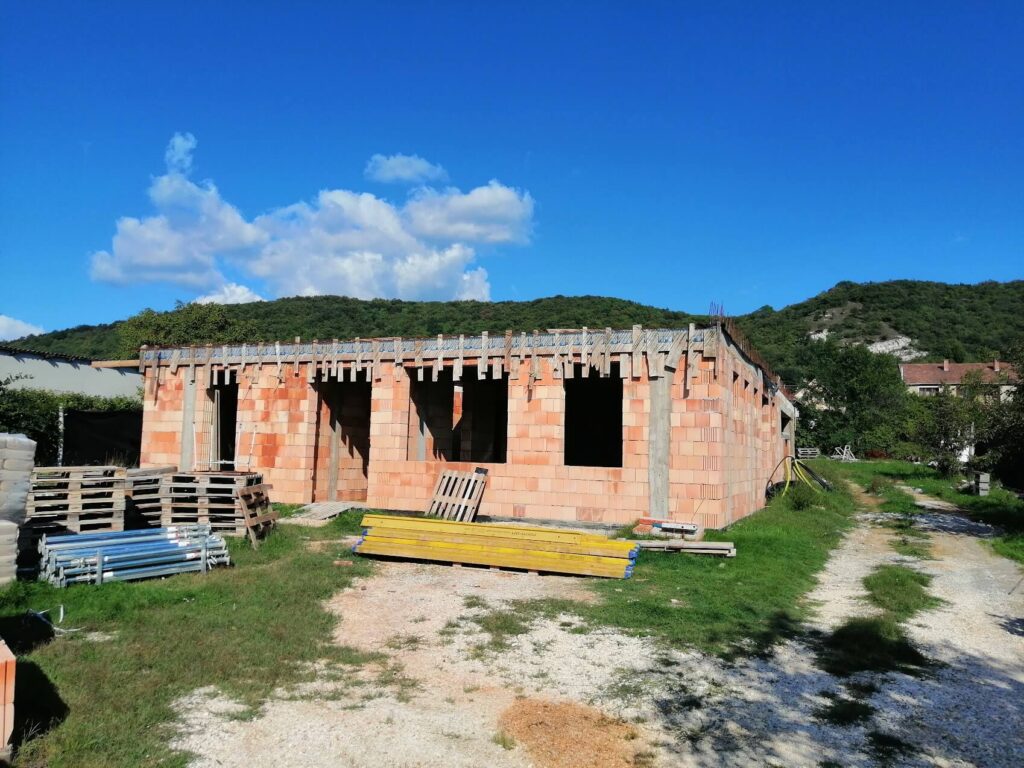

  • 2022. augusztus: 25%-os készültség.

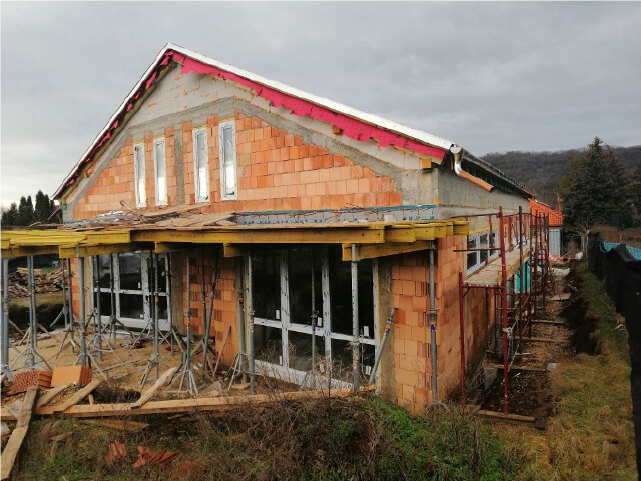

  • 2023. január: 50%-os készültség.

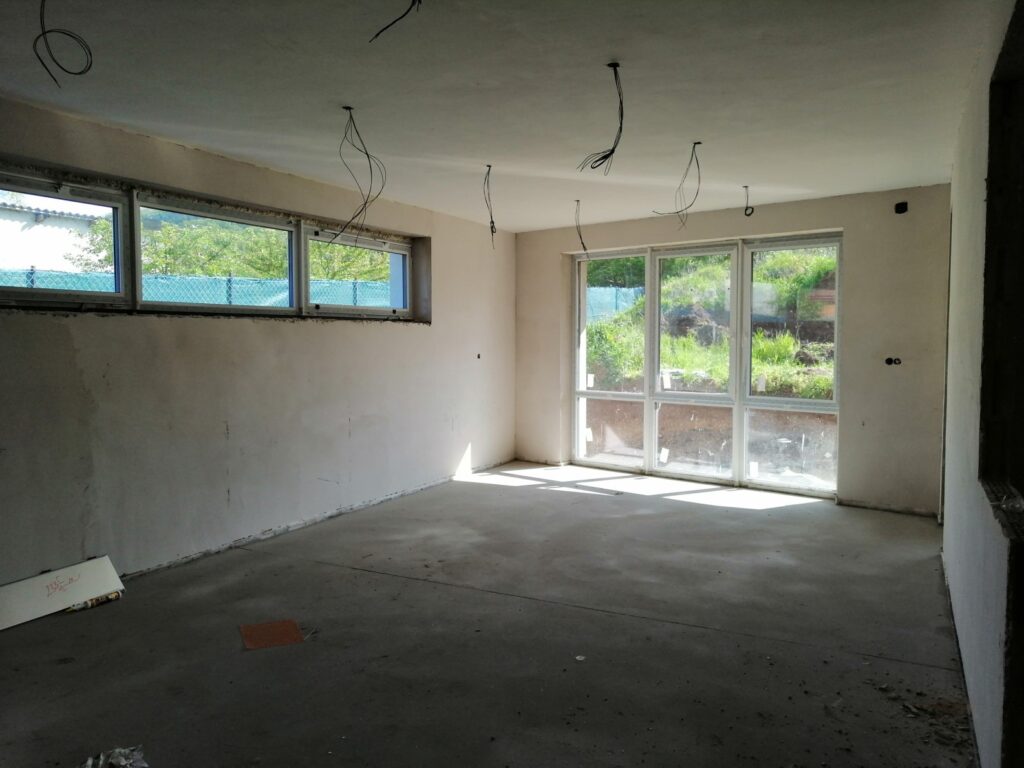

  • 2023. április: 75%-os készültség; elkészült a külső szigetelés, belül gépészeti és villanyszerelési munkák folytak.
  • 2023. szeptember: befejeződött a kivitelezés.
  • 2023. december 15.: az eszközök beszerzésével és a berendezéssel lezárult a projekt fizikai megvalósítása. Ezt követően a használatbavételi és működési engedélyek megszerzése következett.

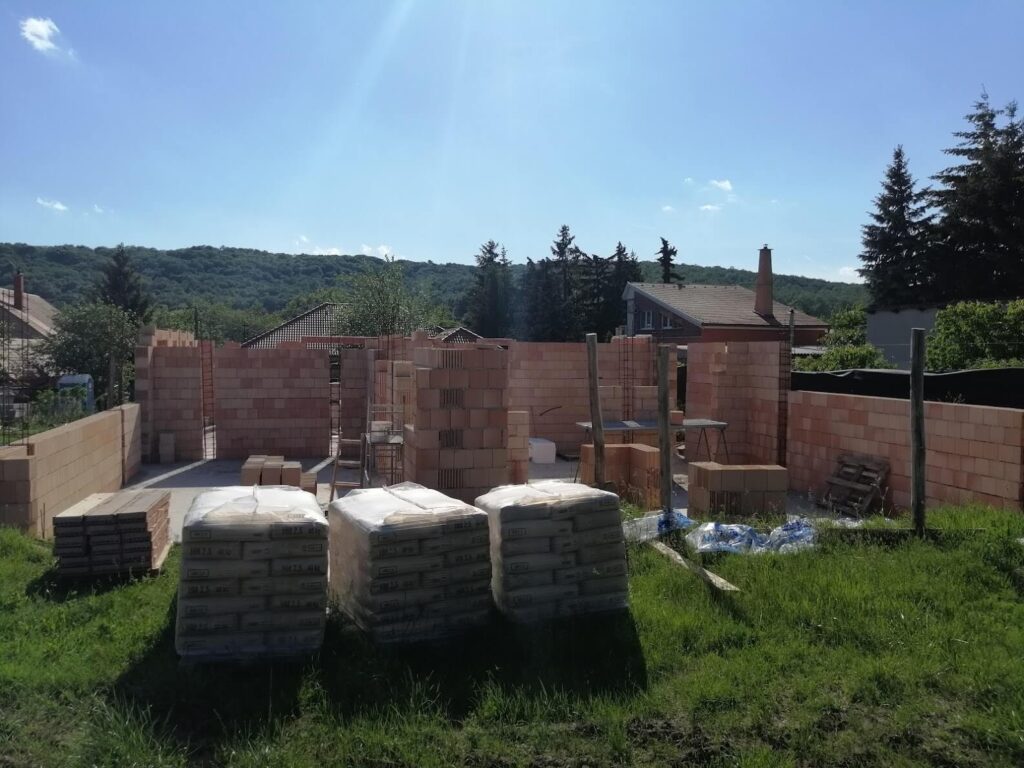

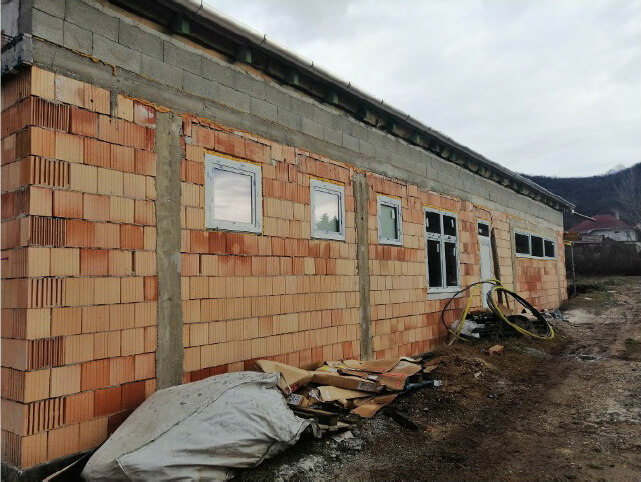

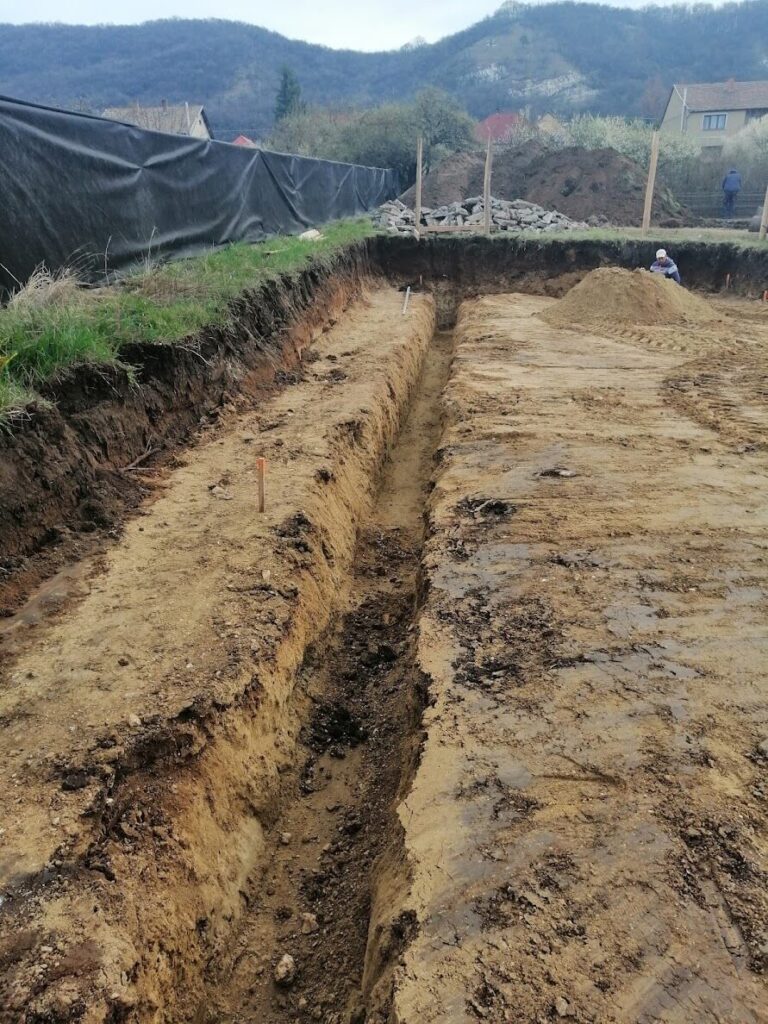

Fényképek: 25%-os készültség (2022. augusztus)

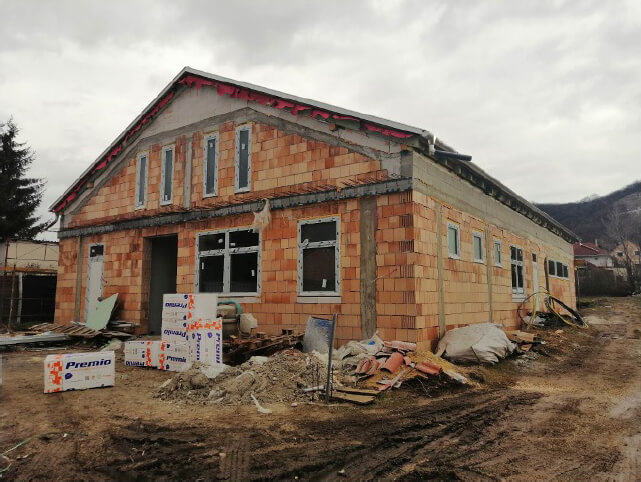

Fényképek: 50%-os készültség (2023. január)

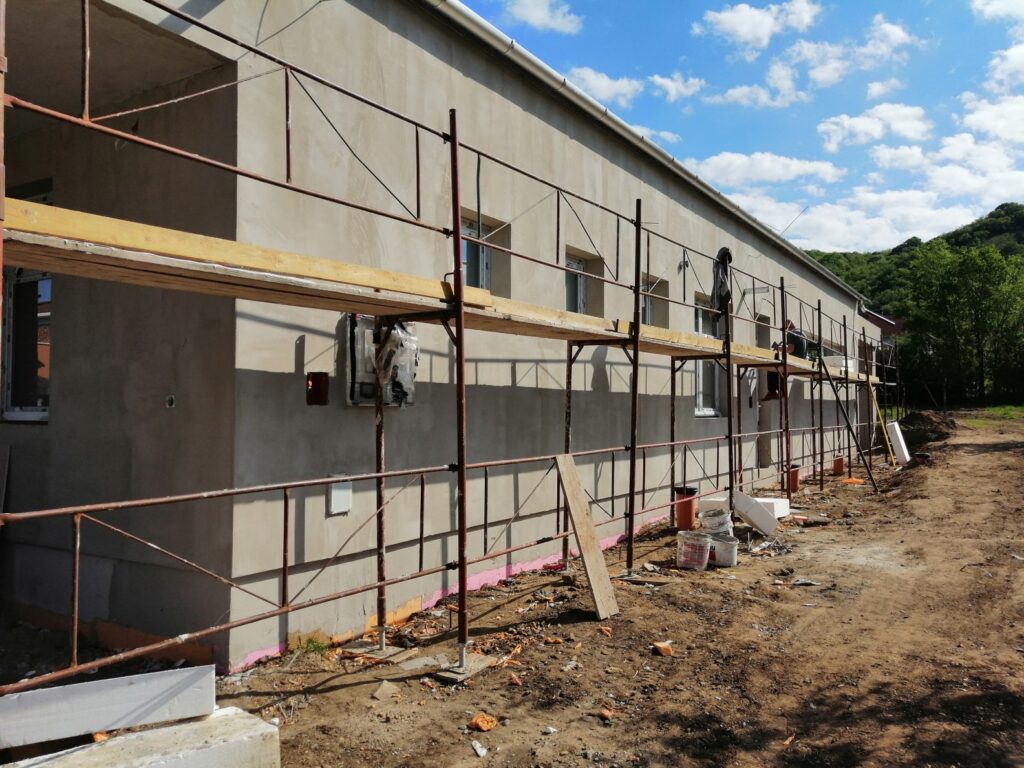

Fényképek: 75%-os készültség (2023. április)

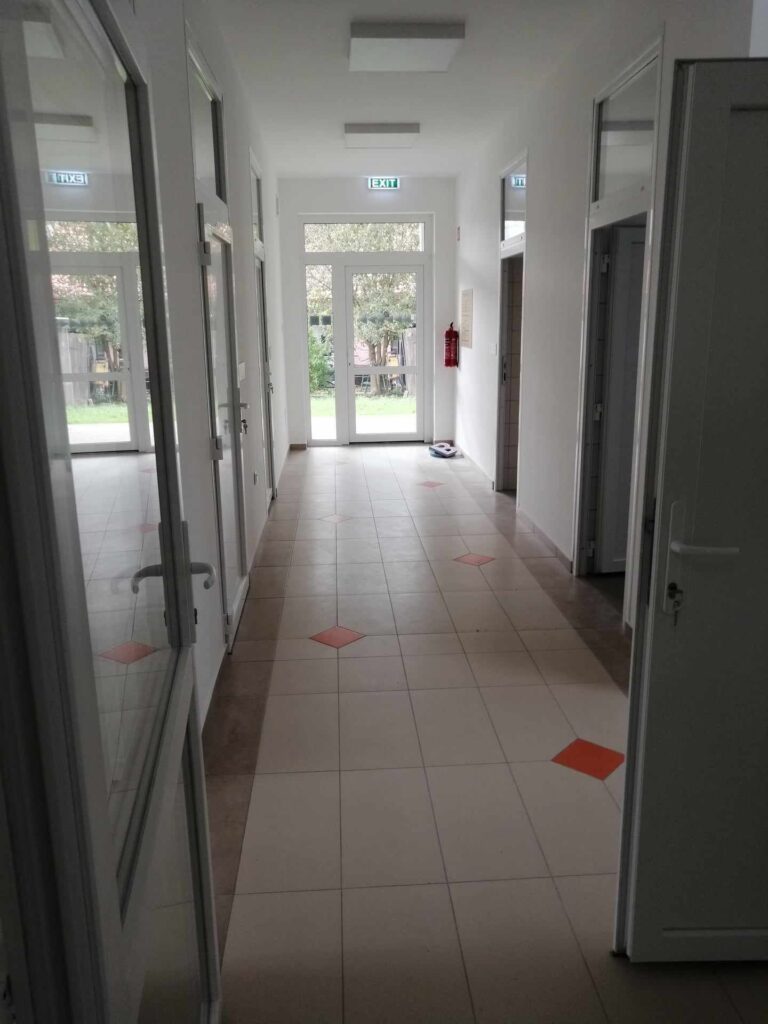

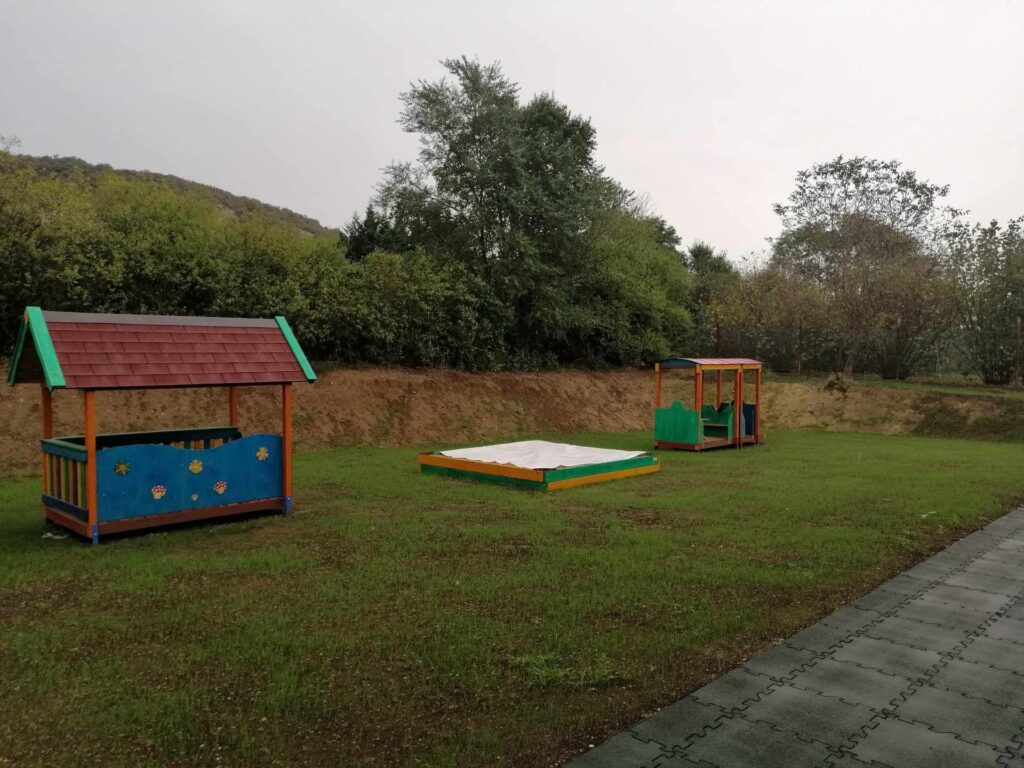

Fényképek: az elkészült bölcsőde
